2013年9月26日上午,网络信息与教育技术中心在办公楼第三会议室组织校外7名专家和纪监审、财务处、基建处的相关同志对“北京语言大学新机房建设项目(机房装修工程)”进行了验收。

验收组听取项目汇报
验收组听取了施工单位代表、监理方代表对项目总体情况的汇报,审阅了项目相关资料,随后,验收组进行了现场考察。专家组认为项目建设完成了合同规定的全部内容,工程施工质量达到了项目合同的技术要求,项目文档资料规范齐全,项目组织与管理合理规范。一致同意该项目通过验收。
在验收会上,专家们就北语新机房建设的前瞻性给予了高度肯定,对北语校领导对学校信息化建设的支持态度深表赞赏。此外,专家们还就新建机房的消防安全隐患、机房使用过程中的节能环保问题以及严格执行机房管理规定的重要性等方面提出了宝贵的建议。
北京语言大学新机房位于新综合楼一层,主机房层高4.12米,梁下净高3.42米,机房区总建筑面积约697.2平方米,可供使用面积约496平方米。新机房建成后,在一定程度上提升了我校信息化基础设施建设水平,改善了过去长期困扰我校信息化发展赖以存在的落后物理环境,为今后“虚拟北语”的建设奠定了“实体”存在的基础。
新机房项目于2012年7月正式启动,在建设过程中,克服了市区施工材料运输进场困难、机房顶部多次大面积渗水、消防及地板分包不能按时进场、电力无法及时送达等诸多实际困难,以高度的责任心创造性地开展工作,按照国家标准和行业规范要求,在配电、防雷接地、防静电、温湿度控制、消防、智能环境监控、远程维护等方面进行了标准化建设。

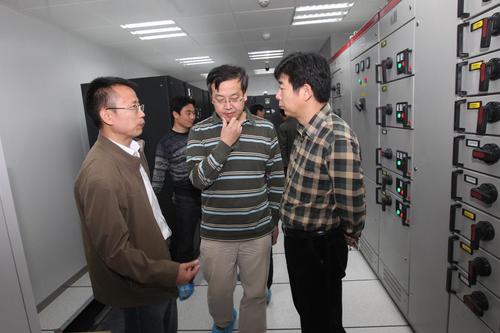

专家组现场认真聆听报告

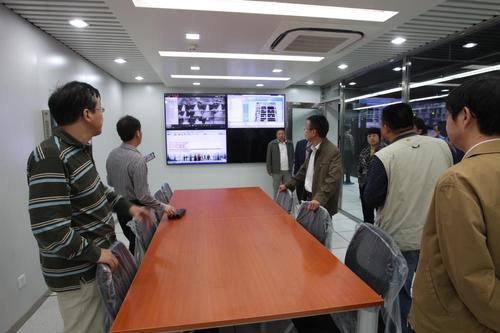

现场讲解

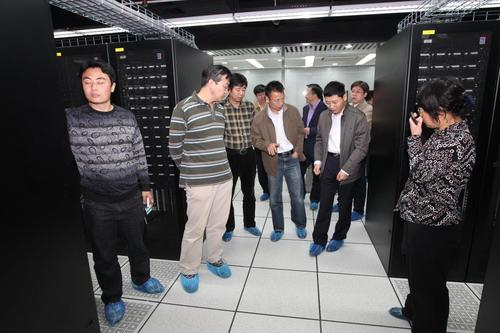

现场考察

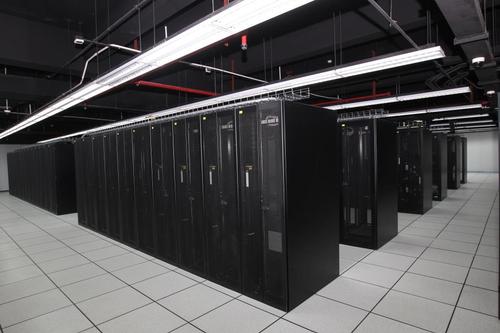

北语新机房
